Giới thiệu ngắn gọn: bài viết chuyên sâu này phân tích toàn diện về quy trình, yêu cầu pháp lý, hồ sơ kỹ thuật và lộ trình cấp phép cho dự án chung cư cao tầng tại khu vực Cổ Loa, tập trung vào các vấn đề cần lưu ý khi xin phép xây dựng một công trình 45 tầng. Tài liệu hướng tới đối tượng là chủ đầu tư, đơn vị tư vấn, nhà thầu thi công và các cơ quan quản lý liên quan, với cách tiếp cận chuyên nghiệp, chi tiết và thực tiễn nhằm tối ưu hóa tiến độ và giảm thiểu rủi ro pháp lý, kỹ thuật trong suốt vòng đời dự án.

Mục lục (tóm lược):
- Tổng quan dự án và bối cảnh pháp lý
- Vị trí quy hoạch, quy mô kỹ thuật và yêu cầu hạ tầng
- Yêu cầu pháp lý và quy trình thẩm định: GPXD chung cư Vinhome Cổ Loa
- Hồ sơ kỹ thuật và danh mục tài liệu bắt buộc: Hồ sơ xin cấp GPXD chung cư Vinhome Cổ Loa
- Quy trình thực hiện, thời gian ước tính và các mốc quan trọng: Các bước thẩm định pháp lý cho GPXD chung cư Vinhome Cổ Loa
- Quản lý chất lượng, an toàn lao động, PCCC, môi trường
- Vai trò và trách nhiệm của các bên liên quan: Làm chủ (chủ đầu tư), đơn vị tư vấn, nhà thầu, cơ quan quản lý; vị trí của MIK trong chuỗi giá trị (nếu có)
- Rủi ro thường gặp và biện pháp phòng ngừa
- Kiến nghị thực hành tốt và lộ trình đề xuất cho cấp phép và triển khai công trình
- Kết luận và liên hệ hỗ trợ
PHẦN 1: TỔNG QUAN DỰ ÁN VÀ BỐI CẢNH QUẢN LÝ
Dự án chung cư 45 tầng tại Cổ Loa là công trình hỗn hợp (mixed-use) mang tính biểu tượng trong quy hoạch đô thị hướng tới trung bình và cao cấp, cung cấp nguồn căn hộ lớn cho thị trường. Với chiều cao 45 tầng, công trình thuộc danh mục công trình lớn, cần sự phối hợp chặt chẽ giữa chủ đầu tư, các đơn vị tư vấn chuyên ngành, cơ quan quản lý nhà nước về xây dựng và môi trường. Ở giai đoạn xin phép, việc chuẩn bị hồ sơ kỹ thuật và đáp ứng các yêu cầu quy hoạch, đánh giá tác động môi trường, phòng cháy chữa cháy, an toàn kết cấu, và hạ tầng kỹ thuật là tối quan trọng.
Yêu cầu quản lý nhà nước đối với công trình cao tầng tập trung vào các khía cạnh: an toàn kết cấu, PCCC, tiếp cận giao thông, thoát hiểm, chịu tải nền đất, ảnh hưởng tới hạ tầng đô thị, và tuân thủ các tiêu chuẩn kỹ thuật hiện hành. Chủ đầu tư cần chuẩn bị chiến lược pháp lý rõ ràng, trong đó việc phân bổ trách nhiệm và mẫu hồ sơ tương thích với quy định tại địa phương là yếu tố quyết định tốc độ cấp phép.
PHẦN 2: VỊ TRÍ, QUY HOẠCH VÀ ĐẶC ĐIỂM KỸ THUẬT CÔNG TRÌNH

Phân tích vị trí:

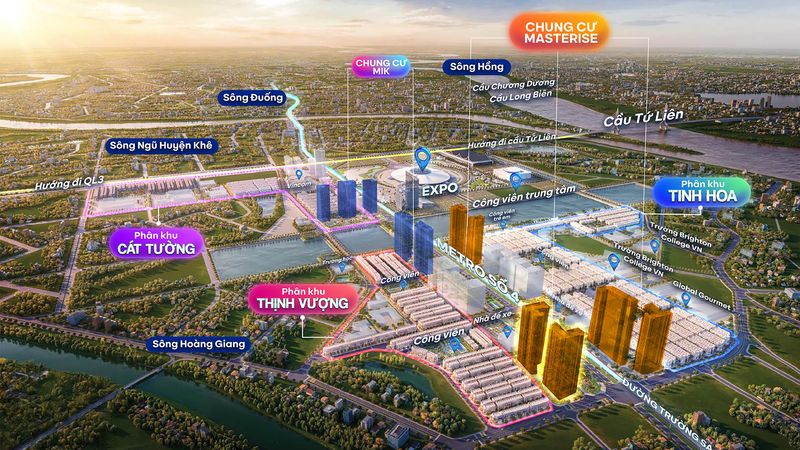

- Vị trí Cổ Loa có vai trò quan trọng về phát triển đô thị ven đô, kết nối hạ tầng giao thông quốc gia và khu vực. Quy hoạch chi tiết 1/500, đồ án phân vùng chức năng, chỉ giới đường đỏ và chỉ giới xây dựng là các tài liệu mở đầu cần được đối chiếu trước khi hoàn thiện hồ sơ xin phép.
- Đánh giá hiện trạng giao thông, hệ thống cấp thoát nước, cấp điện, viễn thông, và các công trình hạ tầng công cộng xung quanh để xác định yêu cầu bổ sung về đấu nối, nâng cấp hoặc bồi hoàn hạ tầng.
Quy mô kỹ thuật:
- Công trình 45 tầng (số tầng kỹ thuật, tầng hầm, tầng thương mại và tầng kỹ thuật) đòi hỏi khảo sát địa chất chi tiết theo tiêu chuẩn, tính toán móng sâu (cọc khoan nhồi hoặc cọc ép ly tâm, tùy điều kiện nền), hệ khung chịu lực phù hợp với tải trọng ngang do gió và động đất.
- Các yêu cầu về thông gió, điều hòa, xử lý nước thải, thu gom rác, bãi đỗ xe, hệ thống an ninh, phòng cháy chữa cháy, và khu vực sinh hoạt cộng đồng cần được mô tả chi tiết trong hồ sơ thiết kế cơ sở.
PHẦN 3: YÊU CẦU PHÁP LÝ VÀ QUY TRÌNH THẨM ĐỊNH: GPXD chung cư Vinhome Cổ Loa
Quy định chung:
- Việc cấp giấy phép xây dựng cho dự án lớn cần tuân thủ Luật Xây dựng, Nghị định hướng dẫn, Thông tư liên quan và các quy chuẩn kỹ thuật quốc gia (QCVN), tiêu chuẩn TCVN. Dự án phải phù hợp với quy hoạch chung, quy hoạch phân khu, quy hoạch chi tiết 1/500 và có văn bản thỏa thuận về hạ tầng kỹ thuật khi cần.
- Đối với công trình 45 tầng, cơ quan cấp phép sẽ yêu cầu một số báo cáo bắt buộc: báo cáo nghiên cứu khả thi hoặc hồ sơ thiết kế cơ sở, báo cáo đánh giá tác động môi trường (ĐTM) hoặc bản cam kết bảo vệ môi trường (tùy quy mô), thẩm duyệt PCCC, thỏa thuận đấu nối hạ tầng kỹ thuật, kết quả khảo sát địa chất, phương án an toàn lao động, và các văn bản pháp lý liên quan đến sử dụng đất.
Quy trình thẩm định (tóm tắt):
- Xác nhận tính phù hợp của dự án với quy hoạch (Sở Quy hoạch Kiến trúc/UBND cấp huyện hoặc quận): xem xét quy hoạch 1/500, chỉ giới xây dựng, cao độ và mật độ xây dựng.
- Thẩm định hồ sơ thiết kế cơ sở và đánh giá tác động môi trường (Sở Xây dựng/Sở Tài nguyên và Môi trường).
- Thẩm duyệt PCCC (Cơ quan Cảnh sát PCCC cấp tỉnh/thành phố).
- Đánh giá an toàn giao thông và đấu nối hạ tầng (Sở Giao thông Vận tải, Ban quản lý dự án hạ tầng địa phương).
- Cấp giấy phép xây dựng sau khi đảm bảo đầy đủ hồ sơ pháp lý và kỹ thuật theo quy định.
Lưu ý: các bước trên đôi khi thực hiện lồng ghép hoặc song hành tùy vào chủ trương địa phương và mức độ hoàn chỉnh của hồ sơ. Việc chuẩn bị hồ sơ đồng bộ, chất lượng cao giúp rút ngắn thời gian thẩm định.
PHẦN 4: HỒ SƠ KỸ THUẬT VÀ DANH MỤC TÀI LIỆU BẮT BUỘC: Hồ sơ xin cấp GPXD chung cư Vinhome Cổ Loa
Hồ sơ cần chuẩn bị đầy đủ, trình tự và nội dung chi tiết theo quy định pháp luật:
- Văn bản đề nghị cấp phép của chủ đầu tư (ký hợp lệ).
- Giấy tờ pháp lý về quyền sử dụng đất, quyết định giao đất/cho thuê đất, giấy tờ liên quan tới bồi thường, giải phóng mặt bằng (nếu có).
- Hồ sơ thiết kế cơ sở/thiết kế kỹ thuật: bản vẽ mặt bằng tổng thể, quy hoạch chi tiết, mặt bằng bố trí công năng, phương án kết cấu, phương án hệ thống kỹ thuật (điện, nước, điều hòa, thang máy), tính toán tải trọng, biện pháp thi công.
- Báo cáo khảo sát địa chất công trình (chi tiết): biểu đồ năng lực nền, phương án móng, phương án xử lý nền nếu cần.
- Báo cáo đánh giá tác động môi trường (ĐTM) được phê duyệt hoặc bản cam kết bảo vệ môi trường nếu thuộc loại được miễn ĐTM; kèm theo phương án quản lý môi trường trong thi công và vận hành.
- Thẩm duyệt PCCC: thiết kế PCCC chi tiết, phương án thoát nạn, hệ thống chữa cháy tự động, bể nước chữa cháy, kết quả thí nghiệm tính toán lưu lượng nước, kiểm soát khói.
- Thỏa thuận đấu nối hạ tầng kỹ thuật: cấp điện trung thế/hạ thế, cấp nước, thoát nước, xử lý nước thải, đặt cáp viễn thông.
- Phương án tổ chức thi công, biện pháp đảm bảo an toàn lao động, phòng ngừa rủi ro công trình, biện pháp bảo vệ môi trường trong thi công.
- Văn bản xác nhận về việc thanh toán các nghĩa vụ tài chính (nếu yêu cầu theo quy định địa phương).
- Các văn bản khác theo yêu cầu của cơ quan cấp phép tại địa phương (ví dụ: chấp thuận về kiến trúc cảnh quan đối với các khu vực đặc thù).

Chi tiết hồ sơ kỹ thuật:
- Mặt bằng tổng thể tỷ lệ 1/500 (nếu chưa có thể đính kèm văn bản xác nhận phù hợp quy hoạch).
- Bản vẽ kiến trúc: mặt cắt, mặt đứng, chi tiết mặt bằng từng tầng, chi tiết thang máy, thang bộ, lối thoát hiểm.
- Bản vẽ kết cấu: sơ đồ chịu lực, tiết diện cột dầm, tính toán móng, chi tiết mối nối, biện pháp chống thấm tầng hầm.
- Bản vẽ hệ thống MEP (Mechanical, Electrical, Plumbing): hệ thống thông gió, HVAC, hệ thống điện, chiếu sáng, truyền thông, an ninh, cấp thoát nước, xử lý nước thải.
- Bản vẽ PCCC chi tiết: sơ đồ hệ thống chữa cháy, vị trí tủ cứu hỏa, cửa chống cháy, hệ thống hút khói.
- Bảng kê vật liệu chính, tiêu chuẩn kỹ thuật áp dụng, chứng chỉ chất lượng của vật liệu và thiết bị quan trọng.
PHẦN 5: QUY TRÌNH THỰC HIỆN, THỜI GIAN ƯỚC TÍNH VÀ CÁC MỐC QUAN TRỌNG: Các bước thẩm định pháp lý cho GPXD chung cư Vinhome Cổ Loa
Quy trình chi tiết theo thực tiễn triển khai (đề xuất lộ trình bước):
- Giai đoạn chuẩn bị (2–4 tháng)
- Hoàn thiện thiết kế sơ bộ/thiết kế cơ sở; khảo sát địa chất sơ bộ; thống nhất mật độ, chiều cao theo quy hoạch 1/500.
- Lập báo cáo ĐTM sơ bộ hoặc xin hướng dẫn về loại hình xét duyệt môi trường.
- Tiếp xúc ban đầu với các sở ban ngành để nắm yêu cầu bổ sung.
- Giai đoạn hoàn thiện hồ sơ pháp lý (3–6 tháng)
- Hoàn thiện hồ sơ thiết kế kỹ thuật và bản vẽ thi công.
- Nộp hồ sơ xin thẩm duyệt PCCC, xin cấp phép xây dựng.
- Thực hiện các thí nghiệm, tính toán, bổ sung hồ sơ theo yêu cầu cơ quan thẩm định.
- Giai đoạn thẩm định và cấp phép (2–6 tháng)
- Thẩm định liên ngành: Sở Xây dựng, Sở TNMT, Cảnh sát PCCC, Sở Giao thông.
- Hoàn tất các khuyến nghị, điều chỉnh hồ sơ và chờ cấp phép chính thức.
- Giai đoạn chuẩn bị thi công (1–3 tháng sau khi có GPXD)
- Hoàn thiện hợp đồng thi công, lập kế hoạch quản lý chất lượng, biện pháp thi công theo tiến độ, chuẩn bị máy móc thiết bị.
- Triển khai công tác kiểm định thi công, khảo sát nền trước khi đóng cọc.
- Giai đoạn thi công chính (18–36 tháng)
- Tầng hầm và móng (6–9 tháng tùy điều kiện).
- Phần thân (tốc độ thi công trung bình 7–12 ngày/tầng cho khung bê tông truyền thống, có thể nhanh hơn nếu sử dụng giải pháp sàn công nghệ cao).
- Hoàn thiện nội thất, hệ thống kỹ thuật (6–12 tháng).
- Nghiệm thu, hoàn công và đưa vào sử dụng (3–6 tháng)
- Thí nghiệm, kiểm tra PCCC, nghiệm thu hệ thống điện, nước, an toàn kết cấu.
- Hoàn tất hồ sơ hoàn công và thủ tục bàn giao.
Thời gian cấp phép cho các bước trên phụ thuộc vào chất lượng hồ sơ, tính đồng bộ giữa thiết kế và quy hoạch, cũng như mức độ phối hợp của các sở ngành. Chủ đầu tư nên dự trù các khoảng thời gian dự phòng để giải quyết các yêu cầu bổ sung.
PHẦN 6: AN TOÀN KẾT CẤU, PCCC VÀ QUẢN LÝ MÔI TRƯỜNG
An toàn kết cấu:
- Phân tích tác động ngoại lực: tính toán ảnh hưởng gió, tải trọng động đất theo vùng, dao động tầng cao và các biện pháp giảm chấn.
- Thiết kế móng với dự phòng xử lý nền yếm khí, bơm nước ngầm, chống thấm tầng hầm và hệ thống thoát nước đảm bảo không gây áp lực thẩm thấu lên kết cấu.
- Áp dụng tiêu chuẩn kiểm tra vật liệu trong thi công: bê tông đạt cường độ yêu cầu, thép đạt chứng chỉ, kiểm tra độ sụt, kiểm soát chất lượng bê tông.
An toàn PCCC:
- Thiết kế đường thoát nạn, số lượng thang bộ, kích thước hành lang, lối thoát và chỉ dẫn hướng thoát đạt yêu cầu cho chiều cao 45 tầng.
- Hệ thống chữa cháy tự động (sprinkler), hệ thống hút khói cho khu hành lang và cầu thang bộ, bể nước chữa cháy dự phòng, máy bơm chữa cháy, van, họng chữa cháy bố trí hợp lý.
- Phối hợp thẩm duyệt PCCC ngay từ thiết kế cơ sở để tránh chỉnh sửa nhiều lần sau này.
Quản lý môi trường:
- Áp dụng biện pháp giảm bụi, tiếng ồn, xử lý nước rỉ rác, quản lý chất thải xây dựng.
- Thực hiện biện pháp bảo vệ môi trường cho khu vực thi công, biện pháp hạn chế xói lở, bảo vệ chống ô nhiễm nguồn nước.
- Lập hồ sơ giám sát môi trường định kỳ để tuân thủ các điều kiện của ĐTM.

PHẦN 7: VAI TRÒ CÁC BÊN LIÊN QUAN VÀ TRÁCH NHIỆM
Chủ đầu tư – Làm chủ:
- Chủ đầu tư là người chịu trách nhiệm chính trong việc chuẩn bị hồ sơ pháp lý, tài trợ chi phí thẩm định, đảm bảo tuân thủ quy hoạch và các điều kiện pháp lý.
- Nhiệm vụ bao gồm ký phê duyệt hồ sơ thiết kế cơ sở, đảm bảo quyền sử dụng đất, lựa chọn đơn vị tư vấn, phê duyệt các phương án kỹ thuật, chịu trách nhiệm pháp lý trước cơ quan quản lý.
- Trong trường hợp cần thuê đơn vị phát triển dự án, các điều khoản về chuyển giao trách nhiệm, bảo hành, và cam kết tuân thủ pháp luật phải được quy định rõ ràng trong hợp đồng.
Đơn vị tư vấn:
- Thực hiện khảo sát địa chất, lập thiết kế kết cấu, thiết kế MEP, thẩm tra hồ sơ dự án.
- Hỗ trợ chủ đầu tư trong việc chuẩn bị hồ sơ xin phép, phản biện các yêu cầu thẩm duyệt, và tư vấn các giải pháp tiết kiệm chi phí, rút ngắn tiến độ.
- Thực hiện nhiệm vụ tư vấn giám sát trong quá trình thi công khi được giao.
Nhà thầu thi công:
- Thực hiện theo hồ sơ thiết kế thi công, chịu trách nhiệm về chất lượng thi công, an toàn lao động, và tuân thủ quy phạm xây dựng.
- Cung cấp biện pháp thi công chi tiết, đảm bảo tiến độ và phối hợp cùng đơn vị tư vấn giám sát.
Cơ quan quản lý:
- Sở Xây dựng, UBND cấp huyện/quận, Sở TN&MT, Cảnh sát PCCC và các cơ quan chuyên ngành khác thực hiện chức năng thẩm định, cấp phép, kiểm tra, và giám sát việc tuân thủ pháp luật trong quá trình thi công và đưa công trình vào sử dụng.
Vị trí của MIK:
- Nếu MIK tham gia với vai trò nhà phát triển dự án hoặc tư vấn, cần định nghĩa rõ trách nhiệm pháp lý, tiêu chuẩn kỹ thuật áp dụng và cam kết về tiến độ. Sự tham gia của nhà phát triển thứ cấp như MIK có thể tăng tính chuyên nghiệp trong quản lý dự án, đặc biệt về mặt thương hiệu, tiêu chuẩn chất lượng và kế hoạch bán hàng/kinh doanh.
PHẦN 8: RỦI RO THƯỜNG GẶP VÀ BIỆN PHÁP PHÒNG NGỪA
Rủi ro pháp lý:
- Hồ sơ chưa phù hợp quy hoạch, thiếu văn bản thỏa thuận hạ tầng, hoặc tranh chấp đất đai khiến việc cấp phép bị đình trệ. Biện pháp: rà soát pháp lý sớm, xử lý các vấn đề quyền sử dụng đất trước khi nộp hồ sơ.
Rủi ro kỹ thuật:
- Khảo sát địa chất không chính xác dẫn tới phương án móng không phù hợp, tăng chi phí sửa đổi. Biện pháp: thực hiện khảo sát sâu, sử dụng tư vấn thực nghiệm, đánh giá phong hóa nền đất.
Rủi ro tiến độ:
- Chậm trễ do thẩm định liên ngành, thay đổi yêu cầu cơ quan quản lý. Biện pháp: lập mối quan hệ, xin hướng dẫn trước với cơ quan chức năng, chuẩn bị hồ sơ dự phòng.
Rủi ro an toàn:
- Tai nạn lao động, sự cố PCCC. Biện pháp: thiết lập hệ thống quản lý an toàn, đào tạo, giám sát an toàn và tổ chức diễn tập PCCC định kỳ.
Rủi ro tài chính:
- Tăng giá vật liệu, chi phí bất ngờ do xử lý nền. Biện pháp: dự phòng ngân sách rủi ro, áp dụng hợp đồng điều chỉnh giá phù hợp.
PHẦN 9: THỰC HÀNH TỐT VÀ KIẾN NGHỊ CHO QUY TRÌNH CẤP PHÉP VÀ TRIỂN KHAI DỰ ÁN
- Lập hồ sơ đồng bộ, rõ ràng và chuyên nghiệp ngay từ lần nộp đầu tiên để giảm tối thiểu yêu cầu bổ sung của cơ quan thẩm định.
- Thực hiện các cuộc họp tiền thẩm định với các bên liên quan để làm rõ yêu cầu trước khi nộp hồ sơ chính thức.
- Ứng dụng BIM (Building Information Modeling) để tối ưu thiết kế, phát hiện xung đột, và trình bày hồ sơ kỹ thuật dễ hiểu cho cơ quan thẩm định.
- Lập kế hoạch quản lý rủi ro và dự phòng tài chính chi tiết, có kịch bản cho các tình huống xử lý nền yếu, thay đổi chính sách quy hoạch hoặc điều chỉnh yêu cầu PCCC.
- Tối ưu hóa giao tiếp với cơ quan quản lý bằng cách cung cấp tài liệu điện tử, hồ sơ số hóa, và minh chứng kỹ thuật rõ ràng.
- Quản lý chất lượng thông qua hệ thống kiểm soát chất lượng nội bộ, kiểm nghiệm vật liệu tại các phòng thí nghiệm được công nhận.

PHẦN 10: MỘT SỐ KINH NGHIỆM THỰC TIỄN
- Trường hợp dự án có tầng hầm sâu: cần chú trọng việc thiết kế và thi công chống văng, giảm áp lực ngang lên công trình lân cận, tổ chức tư vấn giám sát địa kỹ thuật chuyên sâu.
- Tương tác sớm với Cảnh sát PCCC: với công trình cao tầng, thẩm duyệt PCCC thường kéo dài; việc trình đủ bản vẽ PCCC chi tiết và các kết quả thử nghiệm sẽ giúp rút ngắn thời gian chờ.
- Hợp tác cùng các doanh nghiệp cung cấp hạ tầng: thỏa thuận đấu nối điện và nước thường gây chậm trễ; cần có văn bản cam kết từ nhà cung cấp dịch vụ hạ tầng trước khi hoàn thiện hồ sơ.
PHẦN 11: KẾT LUẬN VÀ LỘ TRÌNH HÀNH ĐỘNG ĐỀ XUẤT: Kết luận về GPXD chung cư Vinhome Cổ Loa
Việc xin cấp phép và triển khai một công trình chung cư 45 tầng tại Cổ Loa đòi hỏi sự chuẩn bị kỹ lưỡng về hồ sơ kỹ thuật, đánh giá tác động môi trường, thẩm duyệt PCCC, phương án xử lý nền và phối hợp chặt chẽ giữa các bên liên quan. Để tối ưu tiến độ và giảm thiểu rủi ro, chủ đầu tư cần:
- Lập hồ sơ đồng bộ theo yêu cầu pháp lý, sử dụng tư vấn chuyên môn cao cho các nội dung then chốt (khảo sát địa chất, thiết kế kết cấu, PCCC).
- Thực hiện tiền thẩm định với các cơ quan chức năng để làm rõ các yêu cầu địa phương.
- Áp dụng các công cụ quản lý hiện đại (BIM, quản lý chất lượng điện tử) và xây dựng kế hoạch quản lý rủi ro toàn diện.
- Phân định trách nhiệm rõ ràng giữa các bên liên quan, trong đó Làm chủ (chủ đầu tư) chịu trách nhiệm về mặt pháp lý và cam kết tuân thủ; nếu có sự tham gia của đơn vị phát triển như MIK, cần quy định rõ trong hợp đồng các tiêu chuẩn kỹ thuật và tiến độ thực hiện.
Liên hệ hỗ trợ pháp lý và tư vấn hồ sơ:
Nếu cần hỗ trợ tư vấn chi tiết hồ sơ xin phép, thẩm định kỹ thuật hoặc lập lộ trình thi công cho dự án, liên hệ theo thông tin sau để được hướng dẫn và hỗ trợ nhanh chóng.
Thông tin liên hệ:
- 🌐 Website BĐS: VinHomes-Land.vn
- 🌐 Chuyên trang: Datnenvendo.com.vn
- 📞 Hotline Trưởng Phòng: 038.945.7777
- 📞 Hotline 1: 085.818.1111
- 📞 Hotline 2: 033.486.1111
- 📧 Email hỗ trợ 24/7: [email protected]
Ghi chú kết thúc: bài viết cung cấp khung pháp lý và kỹ thuật tổng thể để tham khảo; các chi tiết kỹ thuật cụ thể cần được phát triển dựa trên khảo sát thực tế và yêu cầu thẩm định từ cơ quan quản lý tại thời điểm nộp hồ sơ.

Pingback: Cách vay mua nhà với lãi suất thấp 2026 - VinHomes-Land
