Bài viết này trình bày chi tiết, bài bản và có hệ thống các bước, phương pháp cũng như lưu ý thực tế khi lập dự toán xây dựng cho nhà ở loại Phù Mã, nhằm giúp chủ đầu tư, nhà thiết kế và nhà thầu có cơ sở chính xác để quyết định ngân sách và quản lý thi công hiệu quả. Nội dung tập trung vào nguyên tắc tính diện tích xây dựng, phân loại đơn giá, công thức tính tổng chi phí, ví dụ minh họa cụ thể và các khuyến nghị quản lý chi phí trong suốt quá trình triển khai.

Tổng quan về Cách tính chi phí xây dựng nhà Phù Mã
Việc dự toán chi phí xây dựng nhà dân dụng có nhiều phương pháp, từ tính theo đơn giá m2 đến lập dự toán chi tiết theo khối lượng và đơn giá. Đối với nhà Phù Mã (một loại công trình nhà ở dân dụng có yêu cầu thẩm mỹ và cấu tạo đặc thù), chủ yếu áp dụng kết hợp hai phương pháp chính:
- Ước tính nhanh bằng hệ số diện tích nhân với đơn giá xây dựng trung bình theo mức hoàn thiện.
- Lập dự toán chi tiết (chi tiết khối lượng, vật liệu, nhân công, thiết bị) khi có hồ sơ thiết kế kỹ thuật.
Bài viết sẽ giải thích cả hai cách, kèm theo các hệ số, quy ước diện tích và các mức đơn giá tham khảo để áp dụng trong thực tế thi công.
Nguyên tắc và phương pháp Cách tính chi phí xây dựng nhà Phù Mã
Để có dự toán tin cậy, cần tuân thủ các nguyên tắc sau:
- Xác định chính xác diện tích tính tiền (diện tích xây dựng), phân biệt giữa diện tích sử dụng thực tế và diện tích tính theo quy ước.
- Chia nhỏ chi phí theo nhóm: xây thô (phần khung, tường, mái, hoàn thiện cơ bản), hoàn thiện (nội thất, cửa, sơn, gạch), hệ thống điện nước, điều hòa, cảnh quan, chi phí khác (pháp lý, tạm bợ, vận chuyển) và dự phòng (dự phòng vật tư/biến động giá, sai số thiết kế).
- Sử dụng đơn giá phù hợp với phạm vi thi công: “xây thô” (shell), “nhân công + vật liệu” (vật liệu chủ yếu do chủ đầu tư cung cấp), hoặc “trọn gói” (turnkey).
- Áp dụng hệ số cho các phần đặc thù: mái ngói, mái bê tông, ban công, sân, hầm… vì các phần này thường được tính theo phần trăm so với diện tích sàn cơ bản.
Các phương pháp tính phổ biến:
- Tính nhanh theo diện tích xây dựng x Đơn giá (phù hợp khi cần ước lượng ban đầu).
- Dự toán chi tiết theo khối lượng (áp dụng khi có hồ sơ thiết kế chi tiết) — cho kết quả chính xác cao hơn.

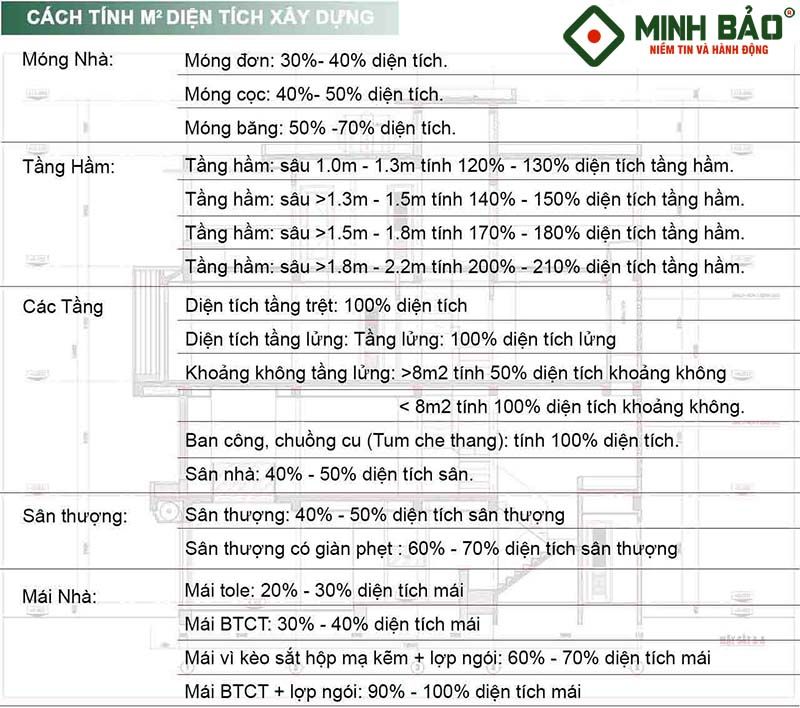

Xác định diện tích xây dựng — nguyên tắc và hệ số quy ước
Một bước rất quan trọng trong quá trình lập chi phí là xác định diện tích tính tiền. Các quy ước thường dùng trong ngành xây dựng dân dụng tại Việt Nam (áp dụng cho tính dự toán sơ bộ):
- Diện tích sàn tầng trệt và các tầng lầu: tính 100% diện tích sử dụng.
- Mái bê tông cốt thép (sử dụng làm sân thượng có lát gạch): tính 50–100% (tùy hoàn thiện). Thông thường mái BTCT lát gạch tính 50–75%.
- Mái ngói (kèo thép, lợp ngói): tính 30–50% diện tích sàn.
- Ban công, loggia: tính 50–75% diện tích thực tế.
- Sân trước, sân sau lát gạch: tính 30–50%.
- Hầm (tầng hầm): tính 150–200% (do phải thi công chống thấm, ép cọc, tường vây, chi phí nền móng).
- Móng: tính theo phần trăm so với diện tích sàn tùy loại móng: móng đơn thấp, móng băng/cọc cao hơn. Thông thường móng + tầng kỹ thuật chiếm khoảng 10–30% diện tích xây dựng, tùy kết cấu.
- Cầu thang, ô kỹ thuật, chỗ đặt thang máy: tính 100% nếu làm hoàn thiện.
Ví dụ quy ước mẫu (thường dùng để ước tính nhanh):
- Tầng trệt, lầu: 100%
- Ban công: 50%
- Mái ngói: 35%
- Mái BTCT (sân thượng): 70%
- Hầm: 175%
- Sân (láy gạch): 50%
- Móng: 20–30%

Lưu ý: Các hệ số trên là tham khảo để ước tính sơ bộ. Khi có báo cáo địa kỹ thuật, bản vẽ kết cấu chi tiết, hệ số phải điều chỉnh cho phù hợp.
Phân loại chi phí và đơn giá tham khảo
Phân loại rõ chi phí giúp kiểm soát ngân sách hiệu quả. Các nhóm chi phí cần tách biệt:
- Chi phí khảo sát, thiết kế, lập hồ sơ pháp lý.
- Chi phí xây dựng phần thô và hoàn thiện (phần này thường chiếm tỷ trọng lớn).
- Chi phí hệ thống điện, nước, điều hòa, thông gió.
- Chi phí ngoại thất, sân vườn, tường rào.
- Chi phí nội thất (nếu có hợp đồng trọn gói).
- Chi phí tạm bợ, vận chuyển, an toàn lao động, vệ sinh công trình.
- Dự phòng rủi ro (thường 5–10%).
Về đơn giá xây dựng, có hai cách phổ biến để báo giá:
- Đơn giá theo m2 xây dựng (phổ biến để ước tính nhanh).
- Dự toán chi tiết theo khối lượng (phổ biến cho hợp đồng trọn gói và phản ánh sát giá trị thực tế).
Đơn giá tham khảo (mức giá chỉ mang tính tham khảo và cần điều chỉnh theo thời điểm, vị trí và mức độ hoàn thiện):
- Đơn giá xây thô (xây phần khung, tường, sàn, mái, trát, hoàn thiện cơ bản): dao động theo khu vực và chất lượng, thường thấy mức từ 5–7 triệu/m2 build raw (xây thô) cho công trình nhà dân dụng bình thường.
- Khi ký hợp đồng xây thô, nhà thầu thường cung cấp gói gồm: nhân công hoàn thiện phần thô, vật liệu cơ bản (bê tông, cát, đá, thép), không bao gồm vật liệu hoàn thiện như gạch men cao cấp, thiết bị vệ sinh thương hiệu, cửa gỗ, nội thất.
- Đơn giá hoàn thiện trung bình (trọn gói hoàn thiện cơ bản): thường cộng thêm 2–4 triệu/m2 tùy lựa chọn vật liệu.
- Đơn giá hoàn thiện cao cấp: có thể cộng thêm 4–8 triệu/m2 hoặc hơn, tùy vật liệu và thiết bị.
Chú ý: Cụm từ 5–7 triệu/m2 build raw cần được hiểu là mức tham khảo cho xây thô ở điều kiện mặt bằng thi công thuận lợi, nền móng không yêu cầu cọc sâu, vật liệu tiết kiệm và lao động địa phương. Với điều kiện địa chất yếu, mặt bằng hẹp hoặc yêu cầu kiến trúc cầu kỳ, chi phí có thể cao hơn.

Công thức tổng quát và các biến trong dự toán
Công thức tổng quát ước tính chi phí sơ bộ:
Tổng chi phí xây dựng = (Tổng diện tích tính tiền x Đơn giá xây dựng/m2 theo cấp độ hoàn thiện) + Chi phí thiết kế + Chi phí pháp lý + Chi phí lắp đặt kỹ thuật (MEP) + Chi phí ngoài nhà (sân, tường rào, cổng) + Chi phí nội thất + Chi phí phát sinh/dự phòng
Ký hiệu:
- S = Tổng diện tích tính tiền (m2)
- U = Đơn giá/m2 theo mức hoàn thiện (VNĐ/m2)
- Ctd = Chi phí thiết kế
- Cpl = Chi phí pháp lý, cấp phép
- CM = Chi phí máy móc, thiết bị (nếu thuê)
- Cng = Chi phí nhân công trực tiếp (nếu tính riêng)
- Cvc = Chi phí vận chuyển, tạm bợ, lán trại
- Cpx = Dự phòng phát sinh (thường 5–10%)
Ví dụ công thức đơn giản dùng cho ước tính nhanh:
Tổng chi phí = S x U + Ctd + Cpl + Cvc + Cpx
Khi lập dự toán chi tiết, công thức mở rộng theo khối lượng:
Tổng chi phí = Σ (KhoiLuong_i x DonGia_i) + Chi phí chung + Lợi nhuận nhà thầu + Dự phòng
Trong đó, DonGia_i là đơn giá từng mục (vật liệu, nhân công, máy thi công).

Ví dụ minh họa: Cách tính chi phí xây dựng nhà Phù Mã cho nhà 3 tầng 100m2 đất
Đặt bài toán mẫu để minh họa cách tính:
Giả sử:
- Diện tích đất: 5m x 20m = 100m2.
- Diện tích xây dựng tầng trệt: 5m x 12m = 60m2 (phần sân trước để lại 40m2).
- Số tầng: 3 (tầng trệt + 2 lầu), không làm hầm.
- Ban công tầng 2 và 3 mỗi tầng 6m2 (tổng ban công thực tế 12m2).
- Mái sử dụng mái ngói (kèo thép) với hệ số mái = 35%.

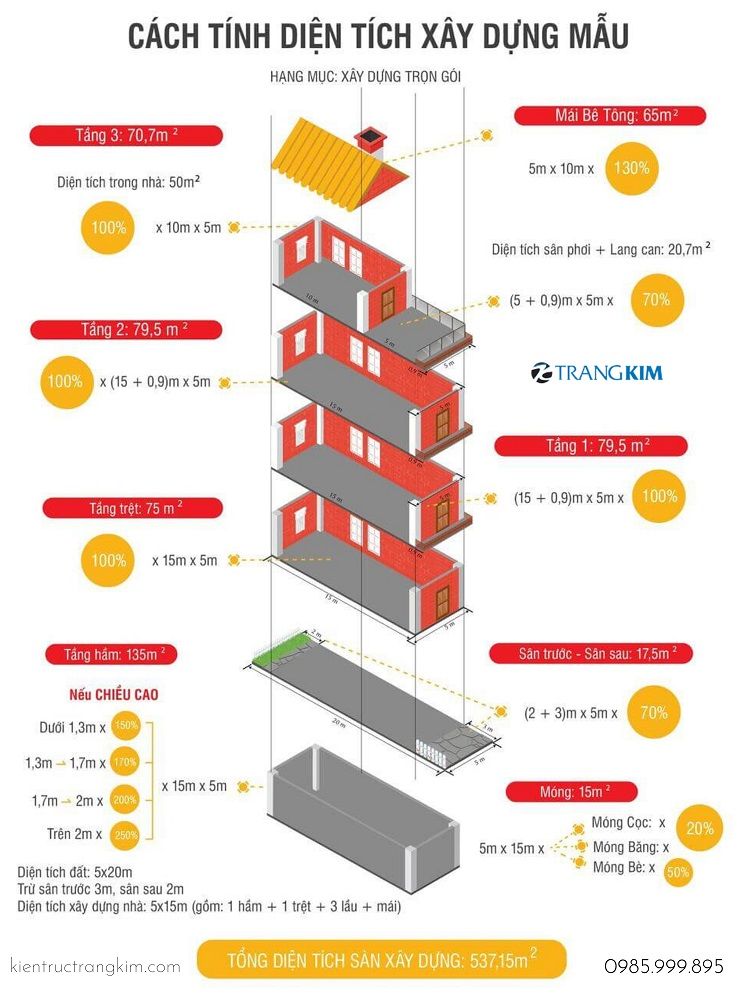

Bước 1: Tính diện tích theo hệ số:
- Diện tích các tầng: 60m2 x 3 = 180m2
- Diện tích ban công tính 50%: 12m2 x 50% = 6m2
- Diện tích mái ngói: 60m2 x 35% = 21m2
- Diện tích tổng tính tiền S = 180 + 6 + 21 = 207m2
Bước 2: Chọn đơn giá tham khảo
- Giả sử chọn gói xây thô: đơn giá áp dụng ở mức 6.0 triệu/m2 trong phạm vi 5–7 triệu/m2 build raw.
- Nếu chọn gói hoàn thiện trung bình (trọn gói hoàn thiện): lấy đơn giá tham khảo 9.5 triệu/m2 (xây thô + hoàn thiện cơ bản).
Bước 3: Tính chi phí sơ bộ
- Chi phí xây thô = S x 6.000.000 = 207 x 6.000.000 = 1.242.000.000 VNĐ
- Chi phí hoàn thiện (nếu chọn trọn gói hoàn thiện) = S x 9.500.000 = 207 x 9.500.000 = 1.966.500.000 VNĐ
Bước 4: Cộng các chi phí khác (ước lượng)
- Chi phí thiết kế: 30.000.000 – 60.000.000 (tùy mức độ).
- Chi phí pháp lý, xin phép, khảo sát: 10.000.000 – 25.000.000.
- Chi phí hạ tầng ngoài nhà (sân, tường rào, cây xanh): 50.000.000 – 150.000.000.
- Dự phòng (5–10% tổng): giả sử 8% của tổng.
Từ ví dụ trên, chủ đầu tư có thể so sánh giữa lựa chọn xây thô (chủ động mua vật tư hoàn thiện) hoặc trọn gói hoàn thiện để quyết định phương án phù hợp với dòng tiền và mức rủi ro.
Lưu ý: Các con số trên là minh họa cho cách tính; đơn giá thực tế cần cập nhật theo thị trường, địa phương và yêu cầu hoàn thiện.
Cách chuyển từ đơn giá m2 sang dự toán chi tiết
Khi cần độ chính xác cao, chuyển từ phương pháp đơn giá/m2 sang dự toán chi tiết theo các bước:
- Hoàn thiện hồ sơ thiết kế kỹ thuật thi công (đầy đủ mặt bằng, kết cấu, điện nước, chi tiết hoàn thiện).
- Lập bản vẽ bóc tách khối lượng: khối lượng bê tông, cốt thép, tường, trát, lát, sơn, cửa, thiết bị vệ sinh…
- Lập đơn giá từng hạng mục: giá vật liệu theo thời điểm, đơn giá nhân công theo năng suất và địa phương, giá máy thi công.
- Tính chi phí trực tiếp cho mỗi hạng mục = Khối lượng x Đơn giá.
- Cộng chi phí chung (phần trăm theo quy mô, thường 3–7%), lợi nhuận nhà thầu (nếu có), và dự phòng.
Ưu điểm của dự toán chi tiết: phản ánh sát thực tế, giảm sai số trong ký kết hợp đồng trọn gói, thuận tiện quản lý nghiệm thu thanh toán. Nhược điểm: tốn thời gian và cần kỹ thuật để bóc tách.
Lựa chọn loại hợp đồng và ảnh hưởng đến chi phí
Loại hợp đồng ký kết giữa chủ đầu tư và nhà thầu ảnh hưởng trực tiếp đến rủi ro và chi phí:
- Hợp đồng khoán trọn gói (turnkey): nhà thầu chịu toàn bộ, giá cố định; chủ đầu tư an tâm nhưng cần kiểm tra năng lực nhà thầu; giá có thể cao hơn do chứa dự phòng rủi ro của nhà thầu.
- Hợp đồng khoán phần thô + nhân công hoàn thiện: chủ đầu tư mua vật liệu hoàn thiện; giảm rủi ro về giá vật liệu, nhưng cần quản lý mua sắm và chất lượng.
- Hợp đồng khoán nhân công: chủ đầu tư chịu toàn bộ vật liệu và thiết kế; chi phí thầu thấp hơn, nhưng đòi hỏi giám sát chặt chẽ.
Khi so sánh các phương án, nên tính toán chênh lệch đơn giá/m2, năng lực quản lý của chủ đầu tư và khả năng chịu biến động giá vật liệu.
Kỹ thuật tiết kiệm chi phí nhưng không giảm chất lượng
Một số chiến lược quản lý chi phí:
- Chuẩn hóa thiết kế, hạn chế chi tiết kiến trúc phức tạp gây tăng khối lượng nhân công và vật liệu.
- Lựa chọn vật liệu có tỉ lệ giá/độ bền hợp lý: so sánh chi phí đầu tư dài hạn (ví dụ sơn chống thấm tốt giúp tránh sửa chữa tốn kém).
- Mua vật liệu số lượng lớn theo dự toán để thương lượng giá tốt hơn.
- Lựa chọn nhà thầu có hợp đồng minh bạch, sử dụng hợp đồng theo khối lượng rõ ràng để tránh phát sinh không kiểm soát.
- Sắp xếp thời gian thi công hợp lý, tránh thi công mùa mưa gây chậm tiến độ và phát sinh.
- Kiểm tra kỹ báo giá, yêu cầu bóc tách đơn giá cho các hạng mục lớn.
Rủi ro phổ biến và cách kiểm soát
Các rủi ro thường gặp khi lập và thực hiện chi phí xây dựng:
- Thay đổi thiết kế trong quá trình thi công: gây tăng khối lượng và chi phí. Giải pháp: cố định bản vẽ trước khi ký hợp đồng hoặc tính phụ trội theo đơn giá rõ ràng.
- Biến động giá vật liệu: giải pháp dùng điều khoản điều chỉnh giá, chọn mua trước các vật tư chủ lực.
- Sai sót trong tính toán diện tích hoặc hệ số: kiểm tra chéo giữa bản vẽ kiến trúc, kết cấu và cách quy ước diện tích.
- Địa chất yếu (cần xử lý nền, ép cọc): cần khảo sát địa chất trước để ước tính chính xác chi phí móng.
- Thực tế thi công ngoài dự tính (chật hẹp, phải thuê máy móc chuyên dụng): đánh giá hiện trạng mặt bằng trước khi ký.
Dự phòng hợp lý (5–10%) hoặc cao hơn với điều kiện rủi ro lớn là cần thiết.

Quy trình thực thi dự toán từ A đến Z
- Thu thập thông tin ban đầu: vị trí, kích thước đất, quy hoạch, yêu cầu công năng và mức độ hoàn thiện.
- Khảo sát hiện trạng và khảo sát địa chất (nếu cần).
- Lập phương án thiết kế sơ bộ và xác định diện tích, hệ số.
- Lựa chọn phương pháp ước tính (đơn giá/m2 cho ước lượng nhanh hoặc dự toán chi tiết cho hợp đồng).
- Lập dự toán sơ bộ, so sánh các phương án đầu tư (xây thô vs trọn gói).
- Lập hồ sơ thiết kế kỹ thuật thi công (dùng để bóc tách khối lượng chính xác).
- Mời thầu hoặc thương thảo hợp đồng với nhà thầu có năng lực.
- Kiểm tra, nghiệm thu giữa các giai đoạn để kiểm soát chi phí và tiến độ.
- Thanh toán theo điều khoản hợp đồng, xử lý phát sinh theo phụ lục.
Kiểm tra và nghiệm thu chi phí thực tế
- Thiết lập hệ thống nghiệm thu từng giai đoạn: móng, kết cấu phần thô, hoàn thiện, hệ thống MEP.
- Lập biên bản nghiệm thu, khối lượng thực tế và so sánh với dự toán.
- Thanh toán theo khối lượng nghiệm thu; giữ lại tỷ lệ (retention) theo hợp đồng để bảo đảm khắc phục lỗi.
- Đánh giá lại tổng chi phí sau khi hoàn thành, rút kinh nghiệm cho những dự án sau.
Các câu hỏi thường gặp
-
Làm sao để biết chọn đơn giá theo vùng?
- Phải khảo sát giá vật liệu và mức lương địa phương, so sánh báo giá của ít nhất 3 nhà thầu.
-
Nên chọn gói xây thô hay trọn gói?
- Nếu chủ đầu tư có kinh nghiệm mua vật liệu, có thời gian giám sát, chọn xây thô có thể tiết kiệm. Nếu muốn an toàn về tiến độ và chất lượng, gói trọn gói phù hợp.
-
Hệ số mái, ban công áp dụng thế nào?
- Xem phần “Xác định diện tích xây dựng” ở trên; điều chỉnh tùy yêu cầu hoàn thiện.
Kết luận
Áp dụng Cách tính chi phí xây dựng nhà Phù Mã một cách khoa học sẽ giúp chủ đầu tư hoạch định ngân sách chính xác, giảm rủi ro phát sinh và quản lý hợp đồng hiệu quả. Bắt đầu bằng việc xác định diện tích tính tiền chuẩn, chọn đơn giá phù hợp với mức hoàn thiện mong muốn, và cân nhắc lập dự toán chi tiết khi yêu cầu chính xác cao. Dự phòng hợp lý, lựa chọn nhà thầu có năng lực và minh bạch trong hợp đồng sẽ góp phần đảm bảo chất lượng đồng thời tối ưu chi phí.
