Trong bối cảnh thị trường bất động sản đô thị phát triển nhanh, pháp lý Thư Lâm đối với dự án quy mô lớn như khu đô thị 696ha là yếu tố then chốt quyết định tính minh bạch, rủi ro pháp lý và khả năng sinh lời cho nhà đầu tư cũng như quyền lợi của khách hàng. Bài viết này trình bày hệ thống pháp lý cần có để một dự án 696ha được coi là hoàn chỉnh, từng bước thủ tục liên quan, cách kiểm tra, rủi ro phổ biến và biện pháp kiểm soát — tất cả với góc nhìn chuyên nghiệp, hệ thống và thực tế, nhằm phục vụ nhu cầu đánh giá, thẩm định và ra quyết định đầu tư.

Mục tiêu bài viết
- Giải thích những thành tố pháp lý bắt buộc để một dự án 696ha được coi là "pháp lý hoàn chỉnh".
- Làm rõ vai trò của các quyết định, giấy tờ chủ chốt như quyết định 1/500, giấy phép xây dựng, quyết định giao đất, giấy chứng nhận quyền sử dụng đất (sổ đỏ) và các phê duyệt môi trường, phòng cháy chữa cháy.
- Hướng dẫn bước kiểm chứng hồ sơ, đánh giá rủi ro và các hành động cần thiết trước khi ký hợp đồng hoặc giải ngân.
- Cung cấp checklist thực hành cho nhà đầu tư, khách hàng và đơn vị tư vấn pháp lý.
1. Khái niệm “pháp lý hoàn chỉnh” đối với dự án quy mô 696ha
“Pháp lý hoàn chỉnh” không chỉ là có một vài giấy phép mà là trạng thái pháp lý hợp nhất, bao gồm đầy đủ, hợp lệ và khả thi về mặt hành chính, tài chính và kỹ thuật để:
- Chủ đầu tư triển khai thi công hạ tầng và xây dựng công trình;
- Bán, chuyển nhượng quyền sử dụng đất hoặc căn hộ cho khách hàng; và
- Cơ quan quản lý có thể cấp Giấy chứng nhận quyền sử dụng đất/nhà ở (sổ đỏ) cho khách hàng theo quy định.
Đối với dự án lớn 696ha, trạng thái này thường bao gồm tập hợp hồ sơ sau: chủ trương đầu tư, quy hoạch chi tiết 1/500 được phê duyệt, quyết định giao đất/giao thuê đất, phê duyệt báo cáo đánh giá tác động môi trường (ĐTM), phê duyệt phòng cháy chữa cháy, giấy phép xây dựng cho công trình hạ tầng và tòa nhà mẫu, chứng nhận năng lực nhà đầu tư, và cơ chế bảo đảm tài chính (bảo lãnh ngân hàng hoặc vốn chủ sở hữu).
2. Hệ thống pháp luật và cơ quan có thẩm quyền liên quan
Một dự án 696ha bị chi phối bởi nhiều văn bản pháp luật chuyên ngành. Nhà đầu tư và khách hàng cần hiểu rõ các cơ quan tham gia thẩm quyền:
- Cơ quan quyết định chủ trương đầu tư: UBND cấp tỉnh/TP hoặc cơ quan có thẩm quyền theo quy định về đầu tư.
- Cơ quan phê duyệt quy hoạch: Sở/UBND cấp tỉnh phê duyệt quy hoạch chi tiết tỷ lệ 1/500.
- Văn phòng đăng ký đất đai/Sở Tài nguyên và Môi trường: quản lý hồ sơ đất đai, cấp sổ đỏ cho đất đã được giao/thuê.
- Sở Xây dựng: thẩm định các hồ sơ thiết kế cơ sở, cấp giấy phép xây dựng, xác nhận nghiệm thu công trình.
- Sở Tài nguyên Môi trường và Sở Xây dựng liên quan đến phê duyệt, kiểm tra, nghiệm thu hạ tầng kỹ thuật.
- Cơ quan môi trường: thẩm định và phê duyệt Báo cáo ĐTM.
- Cơ quan phòng cháy chữa cháy: thẩm duyệt về phòng cháy chữa cháy (PCCC).
- Ngân hàng, cơ quan thuế và cơ quan quản lý thị trường bất động sản trong một số thủ tục tài chính, thuế và giao dịch.
Việc hiểu rõ phân công thẩm quyền giúp nhà đầu tư biết cần kiểm tra giấy tờ ở đâu và xác minh bằng cách nào.
3. Hồ sơ pháp lý cơ bản để một dự án 696ha được coi là “hoàn chỉnh”
Dưới đây là danh mục chi tiết các loại giấy tờ bắt buộc hoặc tối thiểu mà chủ đầu tư phải có để đảm bảo pháp lý Thư Lâm được công nhận là hoàn chỉnh.
3.1. Quyết định chủ trương đầu tư / Chấp thuận đầu tư
- Văn bản của cơ quan có thẩm quyền cho phép triển khai dự án, xác định quy mô, mục tiêu đầu tư, địa điểm, nhà đầu tư.
- Đối với dự án có vốn lớn hoặc thuộc danh mục đầu tư trọng điểm, văn bản này là bước khởi đầu bắt buộc.
3.2. Quy hoạch chi tiết tỷ lệ 1/500
- quyết định 1/500 là văn bản phê duyệt bản đồ, ranh giới, phân lô, chỉ tiêu sử dụng đất, hạ tầng kỹ thuật và chức năng từng khu vực trong dự án.
- Đây là điều kiện tiền đề để xin cấp giấy phép thi công, hoàn thiện thiết kế kỹ thuật và phân lô bán nền, cấp phép xây dựng.
- Việc phê duyệt 1/500 phải rõ ràng về ranh giới 696ha, tỷ lệ sử dụng đất, chỉ tiêu dân số, hệ thống giao thông và hạ tầng ngầm.

3.3. Quyết định giao đất / cho thuê đất và xác định tiền sử dụng đất
- UBND cấp tỉnh hoặc cơ quan được ủy quyền ban hành quyết định giao đất hoặc cho thuê đất theo quy định.
- Giấy tờ này kèm theo thông báo về diện tích, mục đích sử dụng, thời hạn thuê (nếu có), nghĩa vụ tài chính (tiền thuê hoặc tiền sử dụng đất) và cam kết thực hiện nghĩa vụ của chủ đầu tư.
3.4. Báo cáo nghiên cứu tiền khả thi / Báo cáo nghiên cứu khả thi / Phê duyệt dự án đầu tư
- Hồ sơ đầu tư đầy đủ, thể hiện phương án tài chính, thiết kế tổng mặt bằng, công nghệ, kế hoạch thực hiện, dự toán chi phí, phương án quản lý dự án.
3.5. Phê duyệt môi trường (ĐTM) hoặc giấy phép môi trường
- Dự án quy mô lớn bắt buộc có Báo cáo ĐTM được phê duyệt; đối với các phân kỳ có tính chất tác động môi trường, cần có biện pháp giảm thiểu và cam kết thực hiện.
3.6. Phê duyệt Phòng cháy chữa cháy (PCCC)
- Hồ sơ thẩm duyệt, giấy tờ nghiệm thu PCCC cho từng giai đoạn (hạ tầng, công trình mẫu, tòa nhà…).
3.7. Giấy phép xây dựng và biên bản nghiệm thu công trình
- Giấy phép xây dựng cho hạ tầng kỹ thuật và công trình; sau khi thi công, cần có biên bản nghiệm thu hoàn thành để đưa vào sử dụng.

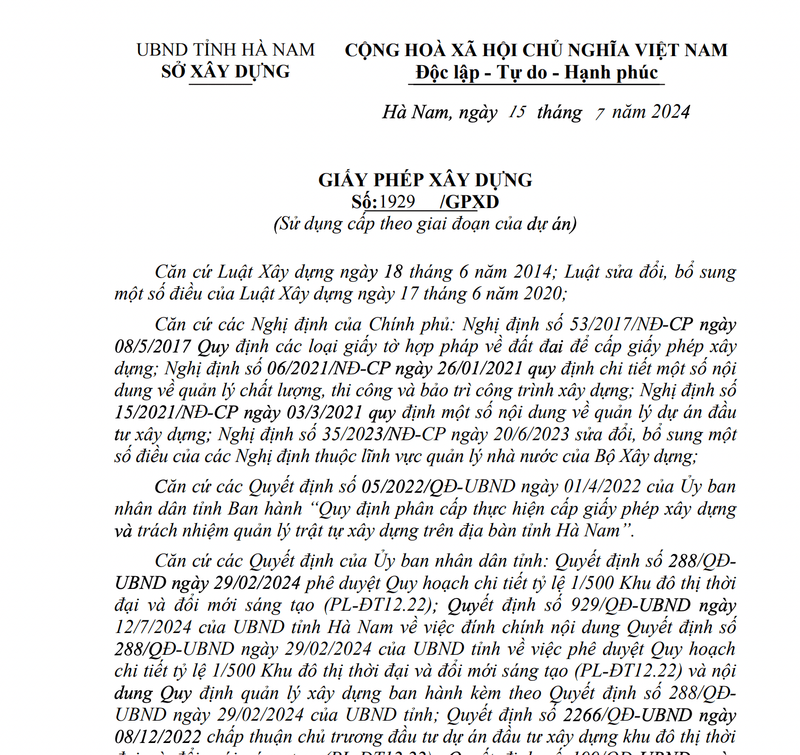

- Hình ảnh giấy phép xây dựng thuộc nhóm hồ sơ then chốt:

3.8. Giấy tờ chứng minh năng lực tài chính và năng lực triển khai của chủ đầu tư
- Giấy chứng nhận đăng ký doanh nghiệp, quyết định thành lập, báo cáo tài chính, phương án huy động vốn, bảo lãnh ngân hàng (nếu có) và các hồ sơ chứng minh năng lực thực hiện dự án.
- Đối với dự án lớn, các nhà đầu tư/đối tác tài chính ngoại/đối tác chiến lược thường được chú ý.
3.9. Hồ sơ giải phóng mặt bằng, phương án tái định cư và quyết định bàn giao đất sạch
- Thực hiện nghĩa vụ bồi thường, hỗ trợ, tái định cư cho người dân; có biên bản bàn giao đất sạch cho chủ đầu tư là điều kiện để Sở TNMT thực hiện thủ tục giao/thuê đất.
3.10. Hồ sơ kỹ thuật, bản vẽ thiết kế chi tiết, nghiệm thu và hoàn công
- Hồ sơ kỹ thuật chi tiết để triển khai xây dựng, nghiệm thu, hoàn công là cơ sở để cấp sổ đỏ cho từng lô đất, căn hộ sau này.
3.11. Văn bản chấp thuận của các cơ quan liên quan khác
- Nếu dự án liên quan tới khu vực có di tích, khu vực rừng, sông suối, cảng, sân bay — cần có văn bản chấp thuận bổ sung.
4. Quy trình cấp sổ đỏ cho khách hàng và đặc thù ở địa bàn tập trung như Đông Anh
Việc cấp sổ đỏ cho khách hàng mua sản phẩm từ dự án 696ha trải qua nhiều bước pháp lý, bắt đầu từ quyết định giao đất của UBND đến việc hoàn thiện hạ tầng, nghiệm thu, nộp nghĩa vụ tài chính và đăng ký sang tên. Một điểm cần lưu ý với thị trường vùng ven như Đông Anh là tiến độ cấp sổ đỏ có thể phụ thuộc vào tiến độ hoàn thiện hạ tầng giao thông, hạ tầng kỹ thuật đô thị và quy trình hành chính địa phương.
- Ở góc độ người mua, khi chủ đầu tư đã hoàn thiện thủ tục theo quy định, người mua được thông báo về lộ trình cấp sổ đỏ. Ở một số dự án, chủ đầu tư cam kết bàn giao sổ đỏ trong thời gian nhất định sau khi người mua hoàn tất nghĩa vụ tài chính.
- Nếu bạn quan tâm đến việc chuyển nhượng đất/nền hoặc nhà ở tại khu vực này, cần kiểm tra trực tiếp với cơ quan đăng ký đất đai về hồ sơ và tình trạng cấp Giấy chứng nhận.
Trong bối cảnh đó, khách hàng thường nhắc tới cụm từ Đông Anh sổ đỏ khi muốn biết tiến độ cấp giấy chứng nhận tại huyện/ quận Đông Anh. Việc kiểm tra hồ sơ tại Văn phòng đăng ký đất đai hoặc Sở Tài nguyên và Môi trường là bước thực tế và bắt buộc.
Lưu ý: sổ đỏ được cấp theo từng diện tích, từng sản phẩm (lô đất, căn hộ) sau khi hạ tầng kỹ thuật được nghiệm thu và các nghĩa vụ tài chính (nếu có) được thực hiện.
5. Vai trò của quyết định 1/500 và những điều cần kiểm tra
quyết định 1/500 là một trong những hồ sơ pháp lý quan trọng nhất cho phép dự án chuyển từ giai đoạn quy hoạch sang triển khai chi tiết. Khi đánh giá tính pháp lý của dự án 696ha, cần kiểm tra:
- Văn bản phê duyệt 1/500 có xác định rõ ranh giới dự án, diện tích từng phân khu, chức năng sử dụng đất (đất ở, đất thương mại dịch vụ, đất công cộng, đất cây xanh, đất giao thông), hệ số sử dụng đất, chỉ tiêu kiến trúc.
- Tính nhất quán giữa bản đồ 1/500 và quyết định giao đất: diện tích, ranh giới, mục tiêu sử dụng đất trên cả hai văn bản phải tương thích.
- Sự công bố minh bạch của 1/500 trên hệ thống quy hoạch địa phương: bản đồ, bản vẽ chi tiết và quyết định phê duyệt phải công khai.
- Sự trùng khớp giữa 1/500 và báo cáo nghiên cứu khả thi, thiết kế kỹ thuật nền tảng cho việc cấp giấy phép xây dựng.

6. Tiến trình pháp lý mẫu cho một dự án 696ha — lộ trình chi tiết
Dưới đây là lộ trình mẫu, mô tả các bước chính để một dự án 696ha đạt trạng thái pháp lý hoàn chỉnh. Thời gian mỗi bước có thể dài ngắn khác nhau tùy khối lượng giải phóng mặt bằng, tính chất dự án và thủ tục hành chính.
- Chuẩn bị và khảo sát: lập báo cáo tiền khả thi, khảo sát địa chất, điều tra hiện trạng dân cư và môi trường.
- Xin chủ trương đầu tư và quyết định phê duyệt chủ trương (nếu thuộc diện phải xin).
- Lập và phê duyệt quy hoạch 1/500: trao đổi và hoàn thiện bản vẽ chi tiết, công bố quyết định.
- Phê duyệt dự án đầu tư / báo cáo nghiên cứu khả thi đầy đủ.
- Thỏa thuận, phê duyệt phương án bồi thường, hỗ trợ và tái định cư; triển khai giải phóng mặt bằng.
- Quyết định giao đất hoặc cho thuê đất; xác định nghĩa vụ tài chính (tiền sử dụng/tiền thuê).
- Thực hiện các thủ tục môi trường: lập ĐTM, lấy ý kiến cộng đồng, công bố và phê duyệt.
- Hoàn thiện hồ sơ thiết kế kỹ thuật, xin giấy phép xây dựng cho các hạng mục hạ tầng và công trình.
- Triển khai thi công hạ tầng; nghiệm thu, hoàn thành hạ tầng kỹ thuật.
- Bàn giao hạ tầng; hoàn tất thanh toán nghĩa vụ tài chính; chủ đầu tư đề nghị cấp sổ đỏ cho từng lô/căn hộ.
- Cấp giấy chứng nhận quyền sử dụng đất/nhà ở cho khách hàng.

7. Kiểm tra tính pháp lý: checklist chi tiết cho nhà đầu tư & khách hàng
Trước khi ký hợp đồng hoặc giải ngân, nhà đầu tư/khách hàng nên yêu cầu chủ đầu tư cung cấp và kiểm tra bản gốc/công chứng các giấy tờ sau. Dưới đây là checklist thực tế và dễ áp dụng:
- Quyết định chủ trương đầu tư / Giấy phép đầu tư.
- quyết định 1/500 kèm theo bản vẽ chi tiết; xác nhận đã được công bố và phù hợp với quyết định giao đất.
- Quyết định giao đất/cho thuê đất và bản kê chi tiết diện tích đất bàn giao cho dự án.
- Hồ sơ giải phóng mặt bằng: biên bản bàn giao đất sạch, danh sách hộ dân được bồi thường, hồ sơ tái định cư.
- Giấy phép xây dựng cho hạ tầng chính và các tòa nhà đã, đang hoặc sẽ được thi công.
- Phê duyệt ĐTM và các báo cáo giám sát môi trường (kèm theo quyết định phê duyệt).
- Văn bản thẩm duyệt PCCC và biên bản nghiệm thu PCCC (khi áp dụng).
- Giấy chứng nhận đăng ký doanh nghiệp, báo cáo tài chính, cam kết vốn chủ sở hữu, bảo lãnh ngân hàng (nếu có).
- Hợp đồng mua bán mẫu, phụ lục thanh toán, quy định phạt chậm giao sổ đỏ và cơ chế bảo vệ quyền lợi người mua.
- Lịch sử giao dịch, quyền sử dụng đất, không có tranh chấp, không có kê biên bảo đảm thi hành án.
- Bản sao biên bản nghiệm thu hạ tầng kỹ thuật, xác nhận hoàn thiện hạ tầng của cơ quan có thẩm quyền.
Yêu cầu chủ đầu tư trình bày lộ trình cấp sổ đỏ cụ thể cho từng phân khu, sản phẩm và điều kiện để chủ đầu tư thực hiện việc cấp sổ đỏ cho người mua.
8. Rủi ro pháp lý phổ biến và biện pháp giảm thiểu
Dự án lớn 696ha tiềm ẩn nhiều rủi ro phức tạp. Dưới đây là những rủi ro thường gặp và cách ứng phó.
8.1. Rủi ro liên quan đến quyền sử dụng đất
- Tranh chấp đất đai, tranh chấp nội bộ dân cư, khiếu nại đánh giá bồi thường.
- Diện tích đấu tranh giữa ranh mốc thực tế và ranh bản đồ phê duyệt.
Biện pháp: kiểm tra kỹ hồ sơ giải phóng mặt bằng, danh sách hộ dân, biên bản bàn giao đất, xác nhận của UBND cấp huyện/ tỉnh; thuê đơn vị thẩm định độc lập để đo đạc, rà soát ranh giới.
8.2. Rủi ro về quy hoạch và sai lệch 1/500
- Bản vẽ 1/500 không tương thích với quyết định giao đất hoặc bị điều chỉnh chưa công bố.
Biện pháp: đối chiếu 1/500, quyết định giao đất và hồ sơ phê duyệt dự án; xác minh trực tiếp tại Sở Quy hoạch Kiến trúc hoặc cơ quan có thẩm quyền.
8.3. Rủi ro về năng lực chủ đầu tư và tài chính
- Chủ đầu tư không đủ vốn, phụ thuộc hoàn toàn vào tài trợ bên ngoài, dễ bị ngưng trệ khi ngân hàng rút vốn.
Biện pháp: yêu cầu xem báo cáo tài chính, bảo lãnh ngân hàng, cam kết vốn, hoặc sử dụng điều kiện thanh toán theo tiến độ thi công và ràng buộc về bảo lãnh.
8.4. Rủi ro về giấy phép xây dựng và nghiệm thu PCCC
- Thiếu giấy phép xây dựng, sai phép, chưa nghiệm thu PCCC nhưng bán sản phẩm.
Biện pháp: kiểm tra giấy phép xây dựng, hồ sơ thẩm duyệt PCCC và biên bản nghiệm thu; quy định hợp đồng mua bán không cho phép chủ đầu tư bán sản phẩm chưa hoàn thiện pháp lý.
8.5. Rủi ro về môi trường và các cam kết pháp lý khác
- Phát sinh vấn đề môi trường trong quá trình thi công leading to yêu cầu dừng thi công, phạt hành chính.
Biện pháp: yêu cầu sao phê duyệt ĐTM, cam kết thực hiện biện pháp bảo vệ môi trường, các báo cáo giám sát.
8.6. Rủi ro thủ tục hành chính chậm trễ
- Thời gian cấp sổ đỏ kéo dài do quy trình phức tạp hoặc thiếu hồ sơ.
Biện pháp: xác định rõ tiến độ trong hợp đồng; quy định phạt chậm; yêu cầu chủ đầu tư cung cấp bảo đảm pháp lý (bảo lãnh ngân hàng) cho việc cấp sổ đỏ.
9. Thực hành thẩm tra pháp lý (Due Diligence) — quy trình 10 bước
Để đảm bảo pháp lý Thư Lâm thực sự hoàn chỉnh, nhà đầu tư hoặc cố vấn pháp lý cần thực hiện một chương trình thẩm tra pháp lý chặt chẽ:
- Thu thập hồ sơ gốc: quyết định chủ trương, 1/500, quyết định giao đất/thuê đất, ĐTM, giấy phép xây dựng, hồ sơ PCCC, giấy tờ tài chính chủ đầu tư.
- Đối chiếu tính pháp lý: kiểm tra tính hợp pháp của từng văn bản, chữ ký, con dấu và cơ quan ban hành.
- Kiểm tra ranh giới, hiện trạng đất: đo đạc độc lập, đối chiếu với bản đồ 1/500.
- Kiểm tra hồ sơ giải phóng mặt bằng, xác minh không có tranh chấp đang tồn tại.
- Kiểm tra năng lực tài chính chủ đầu tư: báo cáo tài chính, phương án tài trợ, bảo lãnh ngân hàng.
- Kiểm tra tiến độ thi công và biên bản nghiệm thu hạ tầng.
- Xác minh hồ sơ bán hàng: hợp đồng mẫu, điều khoản phạt, thời hạn bàn giao sổ đỏ và cơ chế bồi thường.
- Kiểm tra các ràng buộc thế chấp, kê biên tài sản.
- Tra cứu hồ sơ tại cơ quan quản lý: Sở TNMT, Văn phòng đăng ký đất đai, Sở Xây dựng, cơ quan PCCC.
- Báo cáo tổng hợp rủi ro và đề xuất điều khoản bảo vệ trong hợp đồng mua bán hoặc hợp đồng hợp tác đầu tư.
Thực hiện đầy đủ các bước này sẽ giúp giảm thiểu rủi ro phát sinh sau khi giao dịch diễn ra.
10. Hợp đồng mua bán — các điều khoản pháp lý cần chú trọng
Khi tham gia mua bán sản phẩm từ dự án 696ha, người mua phải chú ý các điều khoản sau trong hợp đồng:
- Cam kết pháp lý của chủ đầu tư: liệt kê các văn bản pháp lý (1/500, quyết định giao đất, giấy phép xây dựng, ĐTM).
- Lộ trình cấp sổ đỏ và điều kiện bàn giao: thời hạn cụ thể, điều kiện do chủ đầu tư phải hoàn tất.
- Cơ chế bảo đảm: bảo lãnh ngân hàng cho tiến độ bàn giao/ cấp sổ đỏ hoặc quỹ ký quỹ.
- Phạt chậm giao sổ đỏ / chậm giao nhà: mức phạt, lãi suất chậm trả, biện pháp cưỡng chế.
- Điều khoản hủy hợp đồng và hoàn tiền: trường hợp chủ đầu tư không thể cấp sổ đỏ trong thời hạn cam kết.
- Cam kết không bán chồng lấn: đảm bảo sản phẩm không tranh chấp, không bị kê biên, không có giao dịch khác.
- Quy định thanh toán từng đợt: điều kiện, chứng từ, mốc tiến độ để tránh thanh toán trước khi pháp lý hoàn thiện.
- Trách nhiệm bảo hành và chất lượng: thời gian và phạm vi bảo hành công trình, hạ tầng.
11. Lưu ý chuyên sâu cho nhà đầu tư nước ngoài và tổ chức liên doanh
Dự án 696ha thường có sự tham gia của nhà đầu tư nước ngoài hoặc liên doanh quốc tế. Một số điểm đặc thù cần lưu ý:
- Thủ tục chấp thuận nhà đầu tư nước ngoài, cấp Giấy chứng nhận đầu tư có thể khác biệt so với chủ đầu tư trong nước; cần kiểm tra hồ sơ đầu tư và điều kiện ưu đãi (nếu có).
- Những cam kết bảo lãnh vốn đầu tư, hỗ trợ từ ngân hàng và cam kết chuyển tiền vốn ra nước ngoài cần tuân thủ quy định ngoại hối.
- Vấn đề sở hữu bất động sản cho tổ chức, cá nhân nước ngoài có giới hạn, cần tuân thủ pháp luật về quyền sở hữu của người nước ngoài đối với nhà ở và đất đai tại Việt Nam.
12. Kịch bản xử lý khi phát hiện sai sót trong pháp lý sau khi ký hợp đồng
Nếu người mua hoặc nhà đầu tư phát hiện thiếu sót pháp lý sau khi ký kết (ví dụ 1/500 chưa được phê duyệt, phần diện tích bị tranh chấp, hoặc giấy phép xây dựng giả), các bước xử lý nên là:
- Yêu cầu chủ đầu tư giải trình bằng văn bản và cung cấp giấy tờ chứng minh.
- Tạm dừng thanh toán nếu hợp đồng cho phép (điều kiện dừng).
- Triển khai thẩm tra pháp lý độc lập ngay lập tức.
- Yêu cầu chủ đầu tư khắc phục trong thời hạn nhất định; nếu không khắc phục, áp dụng điều khoản hủy hợp đồng, hoàn tiền và phạt theo hợp đồng.
- Nếu cần thiết, khởi kiện ra tòa án hoặc yêu cầu giải quyết bằng trọng tài theo thỏa thuận hợp đồng.
Luôn đảm bảo hợp đồng có điều khoản bảo vệ người mua tương ứng để áp dụng khi sự cố pháp lý xảy ra.
13. Tầm quan trọng của minh bạch thông tin và công bố công khai
Dự án lớn như 696ha tác động mạnh tới cộng đồng và thị trường. Việc chủ đầu tư công khai đầy đủ hồ sơ pháp lý (quyết định 1/500, quyết định giao đất, ĐTM, giấy phép xây dựng…) không chỉ là nghĩa vụ pháp luật mà còn là điều kiện để xây dựng niềm tin với nhà đầu tư và khách hàng. Minh bạch giúp:
- Rút ngắn thời gian kiểm chứng cho bên thứ ba;
- Giảm rủi ro tranh chấp, khiếu kiện;
- Thu hút nguồn vốn, đối tác chiến lược;
- Tạo thuận lợi cho việc cấp sổ đỏ và chuyển nhượng về sau.
14. Các câu hỏi thường gặp (FAQ)
Q: Khi nào chủ đầu tư có thể bán sản phẩm cho khách hàng?
A: Chủ đầu tư có thể bán khi có cơ sở pháp lý cho phép giao dịch (quyết định 1/500, quyết định giao đất/cho thuê đất, giấy phép xây dựng cho các hạng mục liên quan theo quy định). Tuy nhiên, việc bán cần tuân thủ các điều kiện trong pháp luật về kinh doanh bất động sản; hợp đồng bán cần nêu rõ quyền lợi và tiến độ cấp sổ đỏ.
Q: Sổ đỏ được cấp khi nào?
A: Sổ đỏ (GCNQSDĐ) được cấp sau khi hoàn thành các điều kiện: hạ tầng kỹ thuật được nghiệm thu; chủ đầu tư đã thực hiện xong nghĩa vụ tài chính liên quan (nếu có); hồ sơ hoàn công đầy đủ và đề nghị cấp giấy chứng nhận nộp lên cơ quan quản lý đất đai.
Q: Tôi mua sản phẩm ở dự án lớn tại Đông Anh, làm sao để kiểm tra tiến độ cấp Đông Anh sổ đỏ?
A: Kiểm tra trực tiếp tại Văn phòng đăng ký đất đai chi nhánh Đông Anh (thuộc Sở TNMT/ Văn phòng đăng ký đất đai thành phố) hoặc yêu cầu chủ đầu tư cung cấp bằng chứng biên bản nộp hồ sơ, kết quả thẩm định và lịch cấp giấy. Nhà đầu tư cũng có thể thuê tư vấn pháp lý hoặc đo đạc độc lập.
Q: Nếu quyết định 1/500 bị điều chỉnh thì ảnh hưởng như thế nào?
A: Điều chỉnh 1/500 có thể ảnh hưởng đến chức năng sử dụng đất, chỉ tiêu xây dựng, ranh giới phân lô. Việc điều chỉnh có thể làm thay đổi tính toán kinh tế của dự án và thời gian thực hiện thủ tục cấp phép, do đó cần đánh giá tính pháp lý của việc điều chỉnh và mức độ ảnh hưởng tới quyền lợi người mua.
15. Kết luận và khuyến nghị hành động
Để đảm bảo pháp lý Thư Lâm của dự án 696ha thực sự “hoàn chỉnh”, nhà đầu tư và khách hàng cần thực hiện thẩm định pháp lý chặt chẽ, yêu cầu chủ đầu tư minh bạch toàn bộ hồ sơ, và đảm bảo hợp đồng mua bán có các điều khoản bảo vệ quyền lợi. Một số khuyến nghị cụ thể:
- Trước khi đặt cọc hoặc ký hợp đồng, yêu cầu bản sao công chứng của các văn bản pháp lý cốt lõi: quyết định chủ trương, quyết định 1/500, quyết định giao đất/thuê đất, ĐTM, giấy phép xây dựng.
- Bảo đảm hợp đồng mua bán quy định rõ tiến độ cấp Đông Anh sổ đỏ (nếu dự án tại Đông Anh) hoặc cấp sổ đỏ tương ứng theo địa phương.
- Yêu cầu cơ chế bảo đảm như bảo lãnh ngân hàng, quỹ ký quỹ hoặc điều khoản phạt có tính răn đe trong hợp đồng khi chủ đầu tư chậm giao sổ đỏ.
- Sử dụng dịch vụ thẩm định pháp lý độc lập để rà soát rủi ro và đưa ra biện pháp khắc phục trước khi giải ngân.
- Chủ động liên hệ với cơ quan quản lý địa phương để xác minh thông tin khi cần.

Tóm lại, một dự án 696ha chỉ thực sự an toàn cho nhà đầu tư và người mua khi mọi yếu tố pháp lý — từ quyết định 1/500 đến thủ tục cấp Đông Anh sổ đỏ (nếu áp dụng) — được hoàn thiện, minh bạch và có cơ chế bảo đảm. Việc hiểu rõ từng bước pháp lý, chủ động kiểm tra hồ sơ và yêu cầu các biện pháp bảo vệ hợp đồng là bước nền tảng để giảm thiểu rủi ro và bảo đảm quyền lợi trong suốt quá trình đầu tư.

Nếu quý vị cần một checklist tài liệu mẫu, hoặc hỗ trợ thẩm định pháp lý chi tiết cho dự án cụ thể, việc liên hệ với chuyên gia pháp lý chuyên về bất động sản dự án là bước tiếp theo cần thiết để đảm bảo tính toàn vẹn và an toàn cho quyết định đầu tư.
